“五一”期間,在四川宜賓市屏山縣,錦屏至蘇南±800千伏特高壓直流輸電線路(簡稱“錦屏-蘇南特高壓工程”)鐵塔上,電力工人正在進行跳線更換工作。伴隨著絞磨動力牽引,長53米、超3噸重的籠式跳線逐漸升至60米高空,銀色跳線映著金沙江碧波,仿佛一條銀色巨龍騰空。
據國網四川超高壓公司運維檢修部副主任于佰龍介紹,跳線是輸電線路的關鍵部件之一,主要用于連接輸電鐵塔兩側的電力線路,使其跨過輸電鐵塔并保持足夠的安全距離。特高壓直流輸電線路使用的籠式跳線一般長50到60米,重量超過3噸,每基鐵塔需安裝兩套跳線,從運輸、吊裝、更換到連接完畢,需要16人連續工作2天時間。此次錦屏-蘇南特高壓工程四川段年度檢修中,需為30基鐵塔安裝籠式跳線,整個過程如同為輸電線路做一次“關節置換手術”。

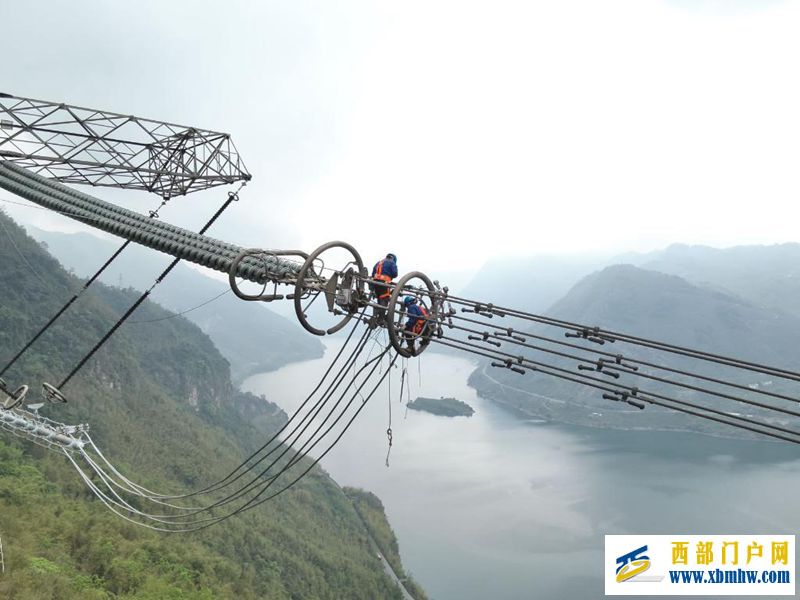

電力工人正在錦屏-蘇南特高壓工程550號塔進行籠式跳線吊裝、搭接。(李威 攝)
錦屏—蘇南特高壓工程全長2059千米,是我國“西電東送”能源戰略的大動脈之一。截至今年4月,累計輸送電量達到4000億千瓦時,也是我國首個輸電送電量超4000億千瓦時的特高壓直流輸電工程。
“錦屏—蘇南特高壓工程歷經10余年運行,其原有的跳線在大風、覆冰等外力長期作用下,存在發熱、斷裂等安全隱患。此次年度檢修我們將其更換為籠式跳線,保障線路安全穩定運行。為了盡快完成跳線集中更換工作,‘五一’期間我們也不停工。”國網四川超高壓公司現場負責人代金云介紹。由于地形、交通環境限制及工程量較大,國網四川超高壓公司優化作業工序,提前將材料運輸到位,現場制作跳線,采用無人機輔助作業等方式減輕高空作業強度,提高施工效率。
節日期間,國網四川超高壓公司、直流中心等單位近600人在崗開展檢修作業,為迎接夏季用電高峰做好準備。(記者盧宥伊)
